北京总部到南京研发中心,专线网络如何搭建?

发布时间:2026-04-13作者:JOJO阅读:0

公司在北京总部和南京研发中心之间需要拉一条专线,具体该怎么搭建?

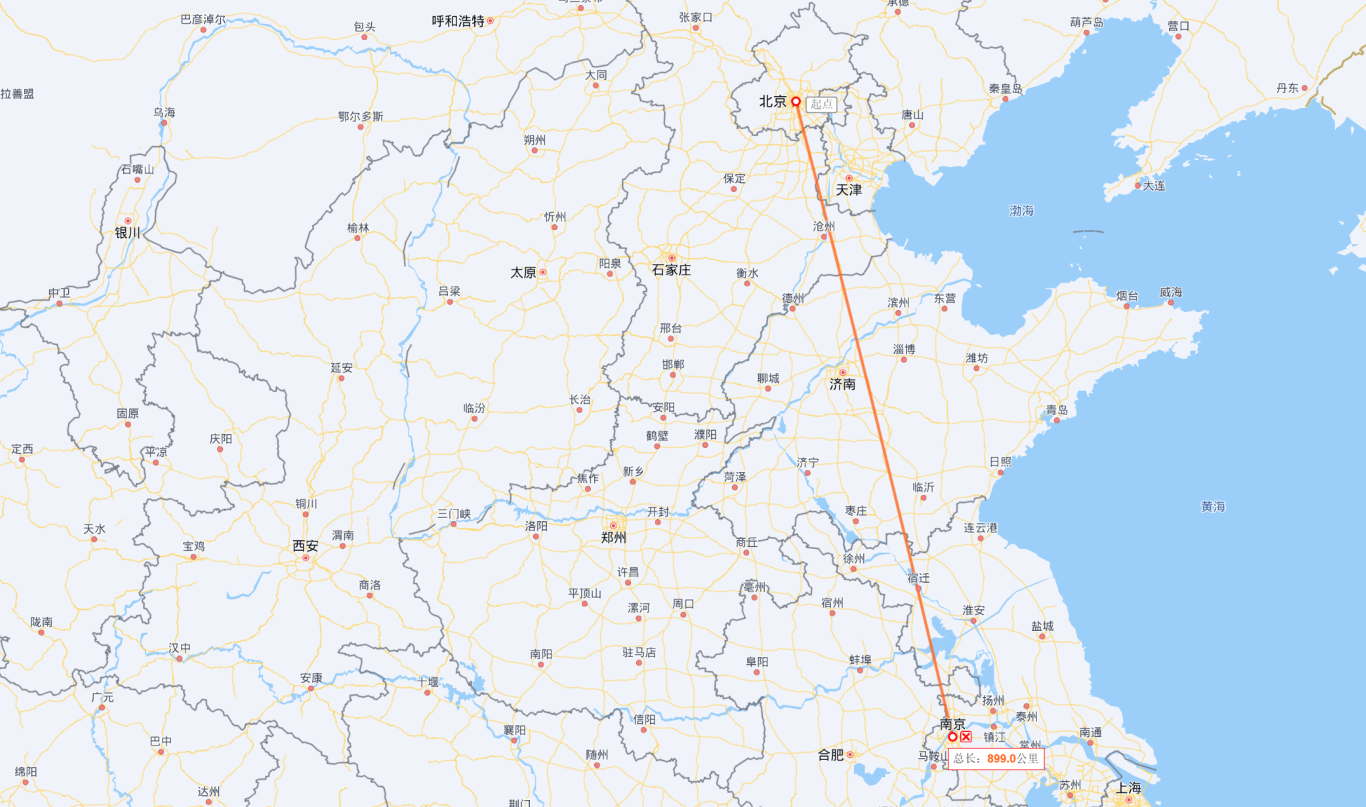

北京到南京直线距离约1000公里,搭建专线网络不是“拉一根光纤”那么简单,而是需要根据带宽、延迟、预算选择不同的技术方案。

北京总部到南京研发中心,专线网络如何搭建?

一、明确需求参数

首先确定三个核心指标:带宽需求、延迟要求、可用性要求。另外确认两端是否有现成的运营商接入条件。

二、选择专线技术类型

  • MSTP:基于SDH技术,提供2M-1G带宽,延迟稳定在5-8ms,适合对抖动敏感的小带宽业务。成本中等,开通周期约15-30天。

  • OTN:提供1G-100G大带宽,物理隔离,延迟极低(约4-6ms),适合数据中心互联、大容量灾备。成本较高,需要两端具备OTN接入设备。

  • SD-WAN over 互联网:不拉物理专线,而是利用多条普通宽带或4G/5G聚合,通过智能选路实现近似专线体验。带宽按需,成本低,但延迟和稳定性略低于物理专线,适合非核心业务。

三、具体搭建步骤(以最常见的MSTP专线为例)

  1. 联系运营商:选择中国电信、联通或移动,提供两端详细地址。运营商勘察是否能拉通光纤,给出可行性方案和报价。

  2. 签订合同:确认带宽、SLA指标、开通时限、月费及安装调测费。

  3. 接入设备准备:运营商通常会提供两端的光纤收发器或小型化CPE设备。企业需自备路由器或防火墙,与运营商设备对接。对接接口通常是千兆光口或电口,协商VLAN或三层IP。

  4. 线路施工:运营商安排工程队敷设光纤,可能涉及穿管、架空或利用已有管道。两端机房内完成尾纤熔接和设备上架。

  5. 调试验收:运营商打环测试,确认光功率、误码率达标。企业用测试仪或iperf跑满带宽,验证延迟、丢包、抖动。测试周期通常3-5天。

  6. 路由发布:如果企业两端运行BGP或静态路由,配置好网段指向。例如北京端内网192.168.1.0/24,南京端192.168.2.0/24,在两端路由器上分别添加静态路由。

四、成本与周期

北京到南京的MSTP 50M专线,月费约3000-5000元,安装调测费一次性2000-3000元,开通周期20天左右。OTN 1G专线月费可能2万元以上。SD-WAN方案自建则只需购买CPE设备和宽带,月总成本可控制在1000元以内。

五、替代方案:云专线 + 最后一公里

如果两端业务都在云上(例如北京用华为云、南京用阿里云),可以分别拉本地专线到云接入点,再通过云厂商的云联网或云交换中心实现互通。这样避免长距离物理施工,开通更快,且带宽可按需弹性调整。

亿联云以丰富网络资源为依托,为您提供企业专线企业组网机房托管服务。无论是MPLS专线接入还是服务器托管,我们都确保高可用、低延迟。

免责声明:本站发布的内容(图片、视频和文字)以原创、转载和分享为主,文章观点不代表本网站立场,请联系站长邮箱:shawn.lee@eliancloud.com进行举报,并提供相关证据,一经查实,将立刻删除涉嫌侵权内容。

标题:北京总部到南京研发中心,专线网络如何搭建?

TAG标签:

地址:https://www.elinkcloud.cn/article/1943.html

上一篇:国内哪里托管服务器比较便宜?
下一篇:没有了
企微客服

微信扫码咨询

返回顶部
